国网永春县供电公司:提速电网建设 护航迎峰度夏
2026-05-27 17:21 福建日报新福建App

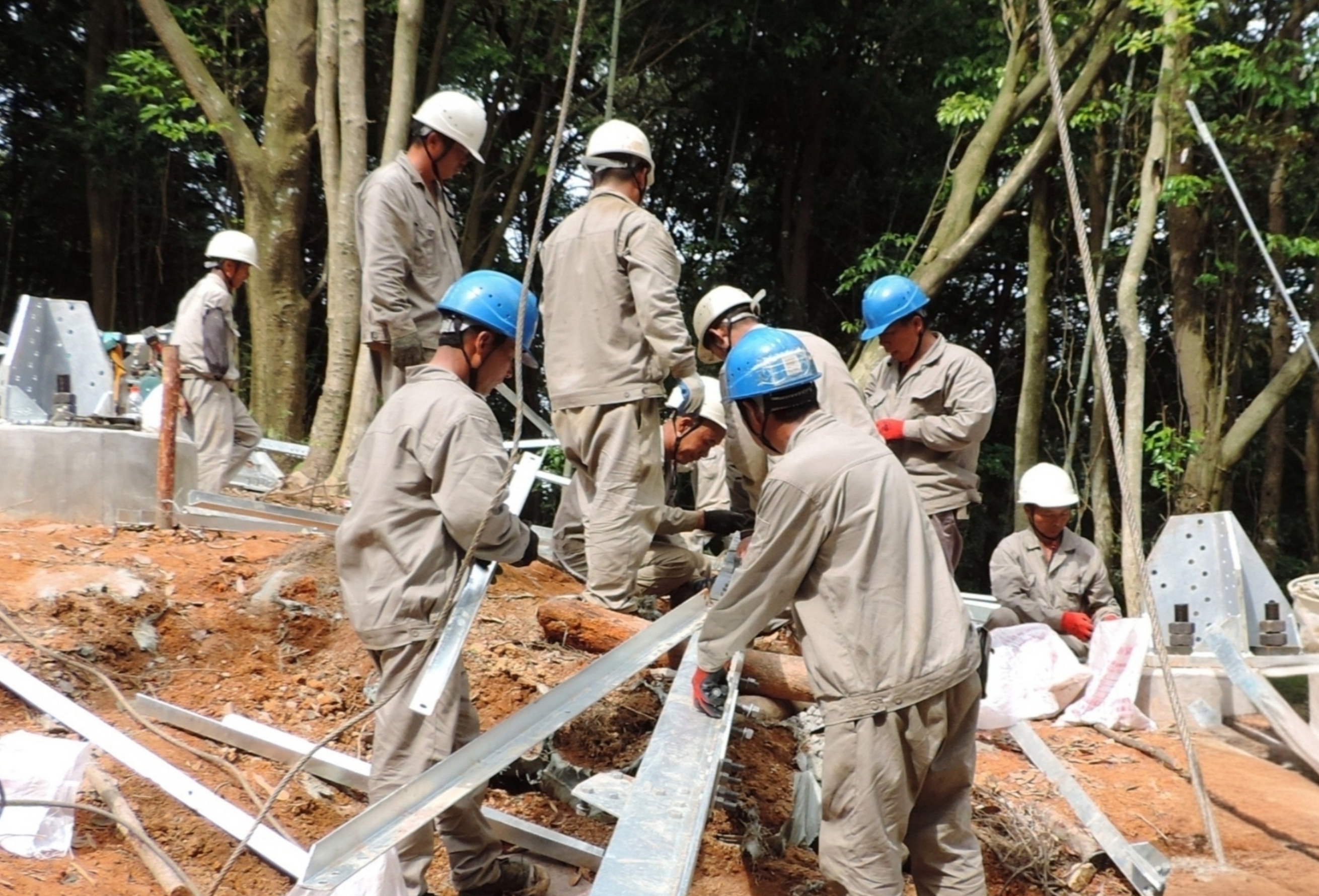

5月26至27日,连续两天的37℃高温,但在坑孔线开断接入白珩变35千伏线路工程施工现场,国网永春县供电公司工作人员却是一片热火朝天,紧凑有序进行铁塔组立作业,加快推进项目工程建设进度,为区域电网平稳迎峰度夏筑牢坚实供电屏障。

据悉,坑孔线开断接入白珩变35千伏线路工程起自已建35千伏坑孔线37号、38号塔开断点,止于拟建35千伏白珩变35千伏开关柜。线路采用单、双回架空与电缆混合架设,新建线路总长约2.59千米,其中新建架空线路长约2.5千米,新建双回路铁塔8基,其中双回路直线塔2基,双回路转角塔6基。本次将35千伏坑孔线开断,接入白珩变,形成坑口至白珩35千伏线路和孔里至白珩35千伏线路。项目建成投运后,将满足玉斗镇新增负荷发展需要,缩短玉斗镇及周边区域10千伏线路的供电半径,加强10千伏线路跨区互联,提高该片区供电可靠性,为地方乡村建设、产业发展和居民优质用电提供坚强电力支撑。

为保障组塔作业高效、安全开展,国网永春县供电公司工作人员严格按照施工方案,提前完成塔基基础验收、场地平整清理、施工物料进场检验等工作,对吊装工具、安全防护用具等逐一检查,确保作业条件全部达标。施工过程中,作业人员严格遵循标准化作业流程,采用分段组立、逐层加固的规范进行组塔施工。地面作业人员负责构件对接、螺栓紧固、基础找平;高空作业人员佩戴全套安全防护装备,在指定作业范围内进行塔身拼装、主材对接、辅材安装等工序。现场工作负责人全程做好安全监护,紧盯高空作业、设备吊装等关键环节,实时管控现场作业秩序,筑牢工程安全施工防线。各岗位人员分工明确、配合默契,确保每一处施工都符合施工工艺要求。

下一步,国网永春县供电公司将紧盯工程时间节点,严控施工安全与工程质量,稳步开展线路架设、设备调试、竣工验收等后续工作,推进项目早建成、早投运,以坚强电网赋能地方社会经济高质量发展。
