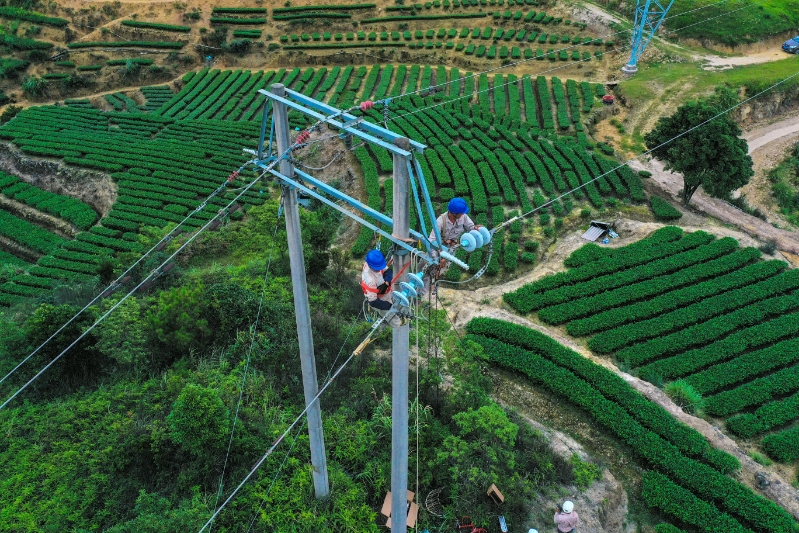

8月10日,骄阳似火,安溪龙涓镇10千伏赤片703线综合检修现场一派繁忙,国网安溪县供电公司施工人员做好安全防护措施,有序开展绝缘子、刀闸、防雷金具更换加装工作,有效提升配电线路抗灾能力,筑牢偏远乡镇迎峰度夏保电防线。
立秋虽至,高温不减。连日强对流雷暴和高温天气交替来袭,电网面临迎峰度夏关键考验。国网安溪县供电公司抢抓有限的施工“窗口期”,统筹推进配网综合整治、网架升级、设备消缺等重点任务,调控中心、设备部、各供电所协同作战,全面掀起配网建设攻坚热潮,以电网提质升级,稳稳托起茶乡群众的夏日清凉和产业发展的用电需求。

“今天我们采用3辆低压发电车保电,主要解决线路设备老化、易受雷击的运行缺陷,天气再热安全防护措施也不能有丝毫松懈。”在10千伏赤片703线施工现场,龙涓镇供电所党员骨干肖振祥全程在岗安全监护,紧盯作业票执行、工器具检查、安全措施布置等关键环节,对现场风险点开展动态巡查,确保施工作业安全可控。
据悉,龙涓镇土地面积372平方公里,是安溪县面积最大、最偏远的山区乡镇之一。10千伏赤片703线位于高海拔雷击易发地,供电范围主要是距离镇区16公里远的鹤林村、山坛村。经过近8小时连续奋战,当天改造工程累计更换老旧破损复合式绝缘子188只,更换及加装线路防雷避雷器58组、完成9基直线杆改耐张杆升级改造,彻底消除连接部位发热、安普线夹松动等潜在隐患12处,保障村民夏季可靠用电。

跨所联动,合力攻坚。连日来,金谷镇供电所、蓬莱镇供电所、魁斗镇供电所党支部组建联合攻坚战斗堡垒,于8月9日顺利完成10千伏中都线联络改造工程。新建杆塔107根、架设更换导线27.9公里、增设智能分界开关及联络开关14台……经过6次分阶段施工,打通10千伏大演612线与10千伏中都925线联络通道,优化配网网架结构、提高负荷可调节能力,实现片区电网运行韧性、供电承载能力和防雷防护水平全方位升级。
一处处施工现场热火朝天,一项项配网工程落地见效,是国网安溪县供电公司持续推进配网升级、夯实迎峰度夏根基的真实写照。截至目前,该公司今年以来累计完成配网投资11454万元,竣工项目373个;新建及改造10千伏线路116.786公里、0.4千伏线路31.532公里,持之以恒织密电网“毛细血管”,打通服务地方经济发展、保障民生用电大动脉。
下一步,国网安溪县供电公司将持续保持奋进姿态、拼搏劲头,稳步推进工程建设、设备巡检、安全隐患闭环治理等重点工作,持续优化配网网架结构,全力以赴打赢迎峰度夏保供电攻坚战。(孙巧燕)
