近日,国网漳浦县供电公司紧抓夏季电网施工黄金期,全力推进省控重点项目——110千伏溪内输变电工程建设,统筹土建施工与外部协调工作,项目建设取得阶段性重要进展,为2026年12月底按期投产送电筑牢坚实基础。

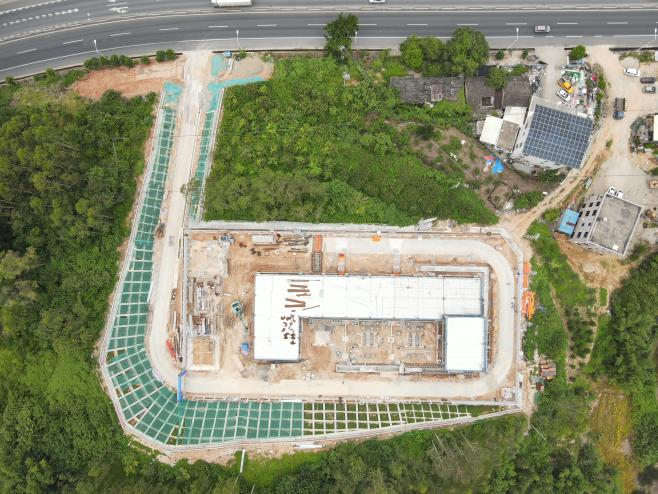

溪内110kV变电站
据悉,110千伏溪内输变电工程是漳浦县重点省控电网项目,于2025年11月28日正式开工,计划2026年12月建成投运。项目配套新建铁塔34基,线路跨越多个乡镇林地及产业地块,面临征地协调难度大、生态保护标准高、多工序交叉作业复杂等多重考验。项目投运后,将进一步优化绥安镇、长桥镇、赤土乡及万安园区电网网架结构,显著提升区域工业生产、居民生活用电承载能力,为地方产业提质升级和民生用电稳定保驾护航。
目前,该变电站土建主体框架已基本成型,各项配套施工稳步收尾。护坡格构梁、截水沟、挡土墙、站内道路、消防水池、事故油池等土建工程全部完工,消防管网、排水管网、室外接地网敷设到位;配电装置楼钢结构、楼承板安装完成,避雷针、主变、防火墙、警传楼基础施工全部收官,主变设备、母线桥、电缆支架钢筋模板安装就位,为后续电气施工创造了良好条件。
为高效推进项目建设,国网漳浦县供电公司优化施工方案,采用土建、电气交叉并行、分区错峰施工模式压缩建设工期。根据施工计划,今年8月底将完成变电站部分交安工作,9月初分批进场开展电气设备安装调试,通过倒排工期、细化节点,全力冲刺年底投产目标。
建设期间,该公司建立“领导挂点、部门牵头、专班驻守”攻坚机制,落实每日现场巡查、每周调度复盘制度,建立进度推进、问题协调、安全隐患三本台账,实行清单化、销号式闭环管理。同时从严落实高温防暑、基坑防护、林区防火等安全管控措施,常态化开展安全技术交底和隐患排查,高标准推进精品工程建设。依托政企协同联动机制,该公司精准破解征地施工堵点难点,统筹推进各阶段施工任务,持续完善县域主干电网布局,助力地方经济社会高质量发展。
