厦门轨道交通6号线主变电所主体结构成功封顶
2026-07-16 11:26 海峡导报

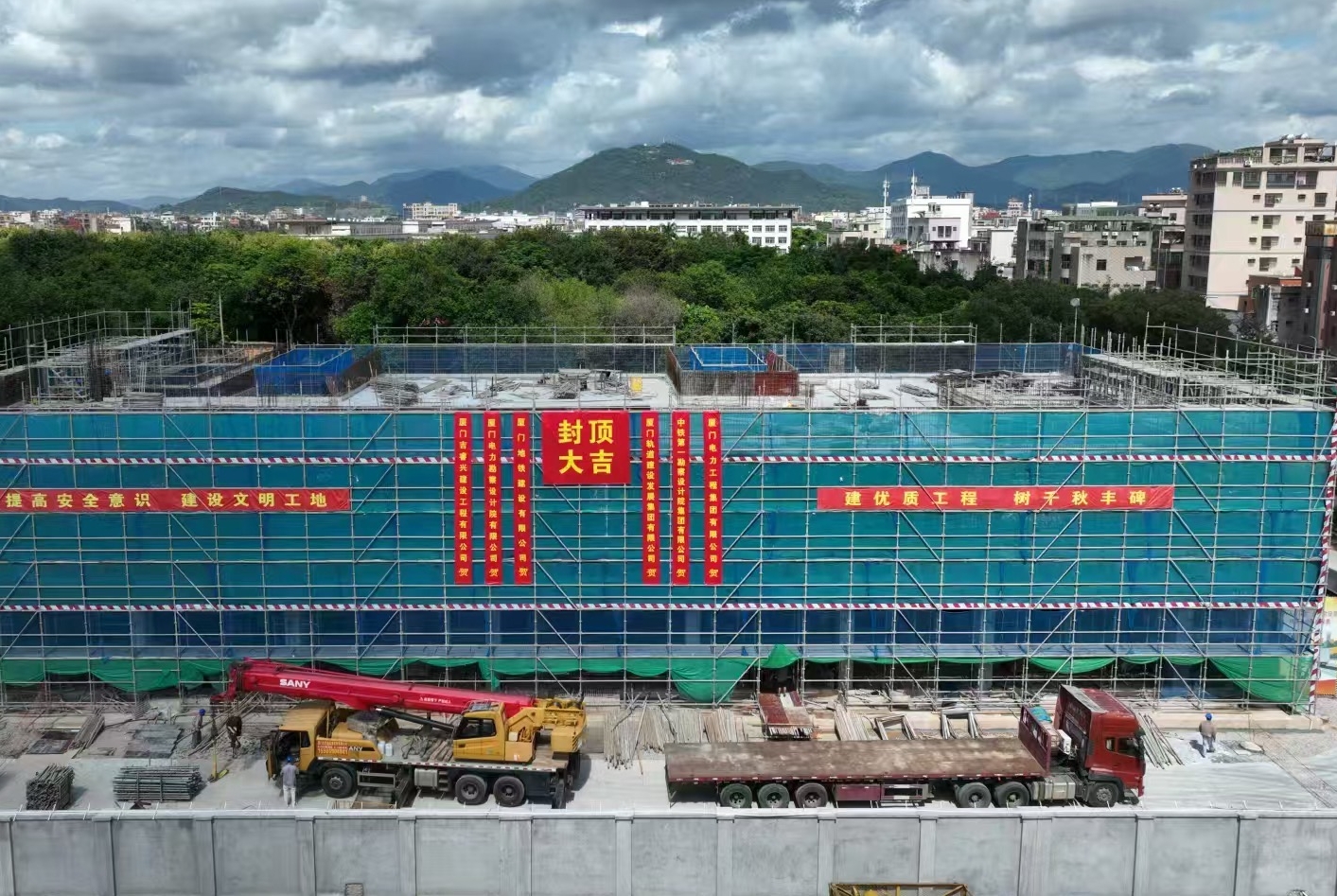

近期,由厦门电力工程集团有限公司(以下简称“厦门电工集团”)承建的厦门轨道交通6号线嘉同段(嘉庚体育馆至同翔高新城站)新民主变电所工程项目完成主体结构封顶,标志着项目建设迎来关键阶段性节点。



该工程项目是厦门地铁6号线重要运维配套工程,承担线路设备存放、检修值守等核心功能,为轨道全线运营筑牢保障体系,对优化岛内外公共交通出行格局具有重要民生价值。导报记者到,在项目开工之初,场地原为原生小山坡,地形起伏大、土质条件复杂,厦门电工集团输变电分公司施工团队从零起步,全力推进土方开挖、场地平整等基础作业,将地块从荒山变为标准化施工现场,顺利实现“从0到1”的跨越。


由于施工工序繁杂、施工周期长,受征地红线限制,场地可施工范围受限,边坡无法常规放坡,施工团队只能采用高边坡锚索施工工艺。面对场地狭小、大型机械并线作业冲突、汛期多雨、临近居民区扬尘噪音管控严苛等多重难点,施工团队精心排布施工总进度计划,严格管控安全与施工质量,高效化解各类不利因素,最终保障整体工期按照时序推进,如期实现主体封顶及室外道路施工目标。


接下来,施工团队将继续推进室内装饰、室外管网及场地配套施工,全力冲刺今年9月的设备交安关键节点,保障项目按期竣工交付,为6号线运营提供配套支撑。
