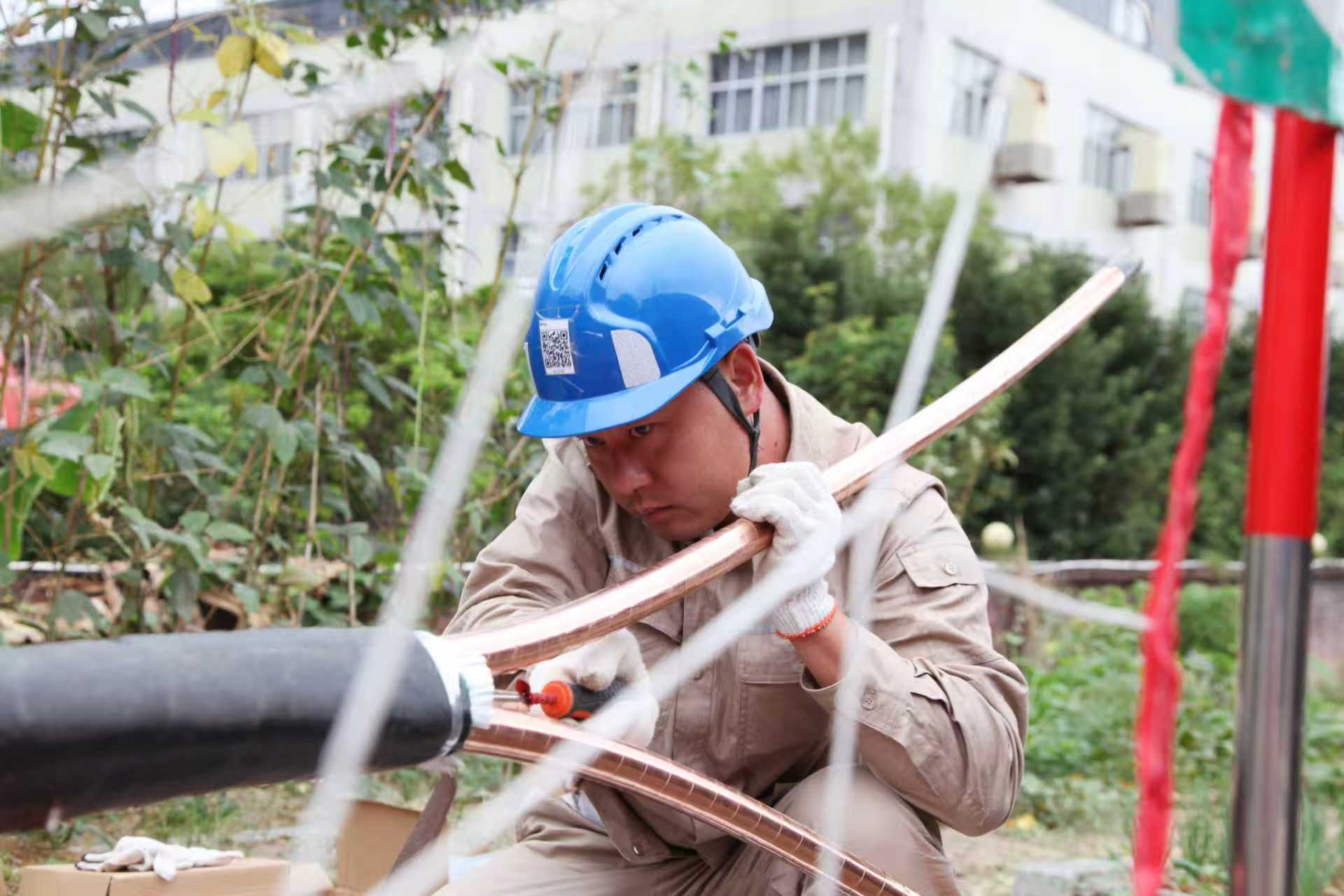

近日,110千伏榜德变10千伏桃溪Ⅱ回二中支线新建工程现场一派繁忙有序的施工景象,国网永春县供电公司工作人员正专注进行电缆头制作作业,剥切、打磨、压接、绝缘处理等工序有条不紊。与此同时,110千伏榜德变2号主变I段母线613间隔10千伏工业II回与3号主变III段母线931备用间隔的调整工作同步推进,为工程按期投用筑牢基础。
此次改造工程的实施,源于永春第二中学的用电需求升级。该校原由110千伏榜德变10千伏工业II回单一电源供电,因全电厨房、教学楼及办公区域电气设备增加等原因,学校申请负荷增容,将原来1050千伏安的配变容量提升至1300千伏安(其中1台800千伏安,1台500千伏安),同时为保障中考等重要时段用电可靠性,学校同步申请接入第二路电源,将500千伏安变压器纳入新电源馈线供电。由于原有供电间隔配置不满足双电源接入要求,国网永春县供电公司迅速响应,精准制定间隔对调及配套建设方案,全力破解校园用电瓶颈。
为确保工程高效推进,该公司施工人员提前做好现场勘察、优化施工流程,严格落实安全管控措施,在做好设备防护与现场围挡的同时,合理调配人力物力资源。现场各类施工规范作业,电缆敷设、光缆架设与环网箱安装等工序交叉推进,施工人员各司其职、密切配合,争分夺秒赶进度、保质量。据了解,本次工程共涵盖敷设电缆591米、通讯光缆450米,新建一二次融合成套环网箱(二进四出)1套、二层以太网工业交换机1套及相关基础、工井设施,同时拆除旧电缆200米等。
项目建成后,永春第二中学将实现双电源接入条件,不仅满足了学校负荷增容需求,更为校园用电加装“双保险”。下一步,国网永春县供电公司将做好校园双电源建设工作跟进,严格把好安全和质量关,以可靠电力为学校用电保驾护航。
