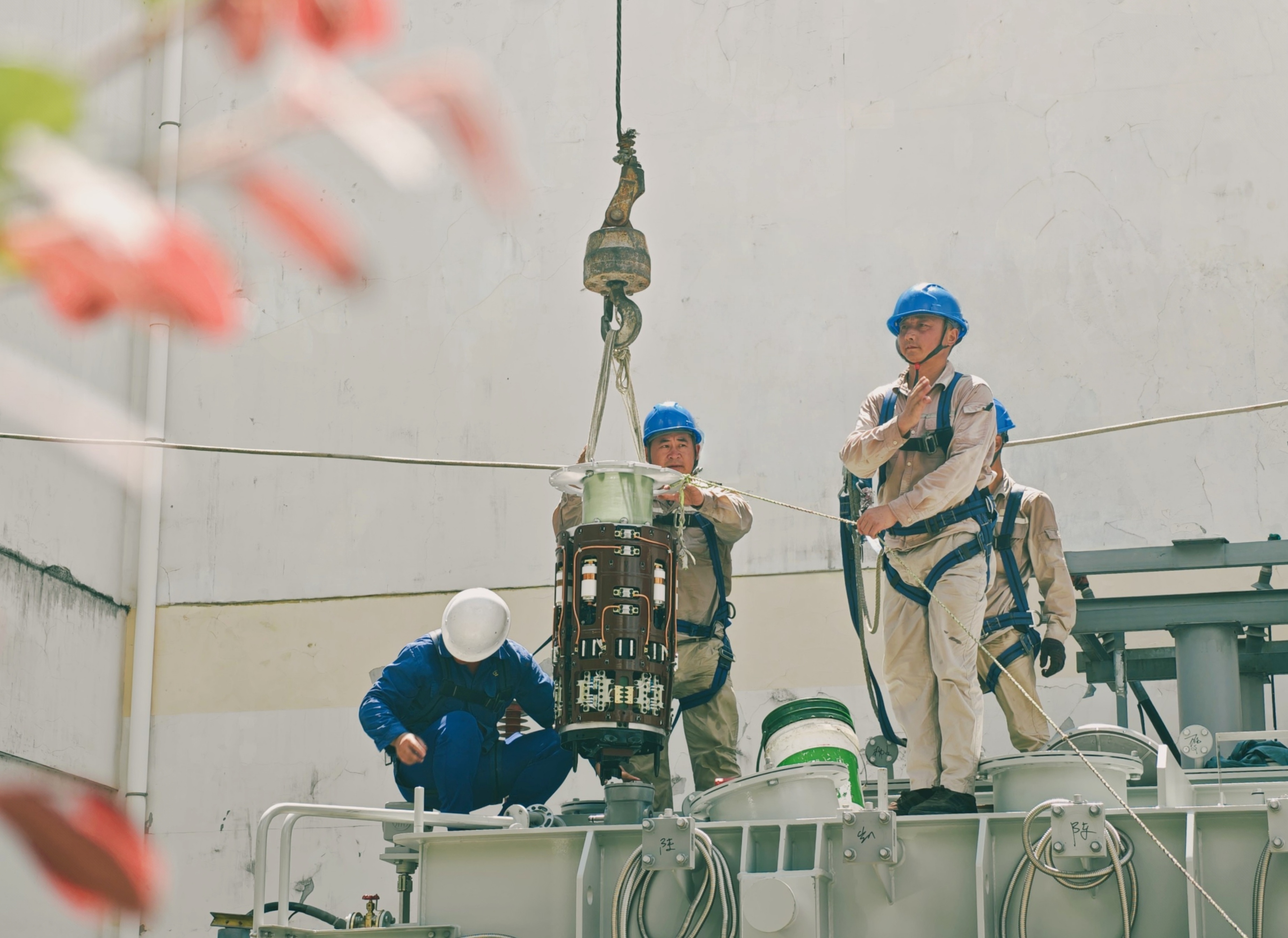

9月12日,在110千伏孔里变电站内,国网永春县供电公司工作人员正有序进行主变压器更换移位及吊罩作业,推进1号主变改造工程。
110千伏孔里变电站1号主变自2009年投运以来,已持续带载运行16年,因该主变总烃超标,需要对1号主变进行改造,以便提前消除存在安全隐患。为确保供电安全,国网永春县供电公司科学申报改造需求,周密制定检修方案,有序推进此次综合性改造工作。
本次工程涵盖电气与土建多方面内容,包括更换1台40MVA三绕组变压器,以及110千伏侧中性点隔离开关、避雷器、引流线,35千伏侧隔离开关、10千伏侧母排、穿墙套管等多类设备。同时开展二次回路改造、电缆终端头制作、油坑壁修复及新建沉降观测标等配套工作,技术复杂、作业面广、安全要求高。
为保障工程顺利推进,国网永春县供电公司严格落实现场安全管控措施和标准化作业流程。在9月8日第一阶段作业中,该公司工作人员完成35千伏侧中性点接地刀闸与消弧线圈连接电缆的拆除,严格执行吊车进站作业、防燃爆等风险点管控措施,并安排专业人员在关键环节到岗到位,严防误拆/接线、误调试等风险。
在整个施工过程中,该公司变电运维人员根据每日进度和关键风险点,动态增派管理力量,轮流现场监督,每日开工许可和收工验收均有当值人员到位,变电检修等技术人员全程跟踪关键工序,确保作业规范、可控、在控。
此次改造工作是国网永春供电公司持续推进电网升级、服务地方发展,展现责任担当的一个体现。项目完成后,孔里变电站的供电可靠性和运行稳定性将得到显著提升,进一步赋能蓬壶镇、达埔镇区域经济发展,为乡村振兴注入强劲动力。
