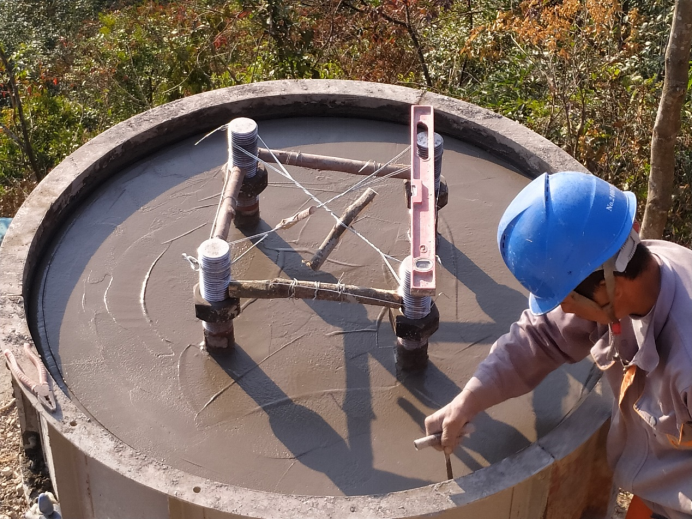

12月19日,随着#36塔基最后一方混凝土顺利浇筑完成,福建长泰特~厦门500千伏线路工程全线基础施工圆满完成。这一重要里程碑的顺利达成,为工程在春节前实现全线贯通奠定了坚实基础。
作为福建省北电南送的重要能源通道项目,福建长泰特~厦门 500 千伏线路工程一直备受各方关注。该线路起始于长泰 1000 千伏特高压变电站,终止于厦门 500 千伏变电站,线路全长 48.25 公里,途经漳州市长泰区以及厦门市同安区,涉及 2 个县区的 6 个乡镇。

该工程施工区域大多处于丘陵山区,地势陡峭,植被繁茂,部分地段基础高差较大,地质条件欠佳。面临着极为复杂的建设条件,项目管理部始终坚定不移地秉持 “安全第一、质量为本” 原则,全力打造精品工程。在基础施工最为紧张繁忙的阶段,面对“八分是山、两分为地”的艰难地形,该工程项目管理部根据不同地形地势采用不同基础形式,降低因地质不良带来的风险。

在推进工程时,项目管理部还做到安全与质量两手抓、两手硬。一方面大力强化安全管理工作,充分借助无人机巡检、视频监控等前沿科技手段,对高风险区域开展逐日不间断实时监测,时刻绷紧安全弦,另一方面严格落实安全交底以及三级审核制度,从流程规范上全方位保障人员与设备安全万无一失,最终顺利完成全线基础施工。
同时,项目部始终将绿色施工理念深植于心、践之于行,在整个施工进程中,时刻保持高度警惕,想法设法减少土地开挖面积,最大程度降低对植被的破坏程度,力求工程建设与生态环境保护并行不悖,展现出高度的社会责任担当。
下阶段,福建长泰特~厦门500千伏线路工程项目管理部将继续加强现场管控,深化“标准化+精细化”管理实践,全面落实安全生产治本攻坚三年行动的部署,争分夺秒推进后续工作,确保福建长泰特~厦门500千伏线路工程按期建成投运,为福建电网的稳定运行和经济发展贡献力量。
