“采用无人机牵引绳放线作业、首次实现3台中压发电车不停电作业新突破……”近日,一场配网工程施工转型升级行动在福建省泉州安溪110千伏洪佑变10千伏霞春线等6回线路网架结构优化工程施工现场如火如荼开展。

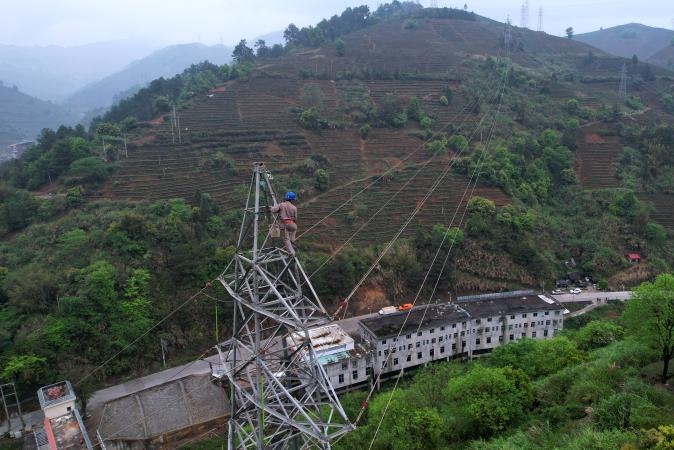

据悉,安溪线路大部分地处高海拔山区,跨越大、档距大、施工难、耗时长。为全面提升配网工程建设质效,解决建设工期紧、施工质量不高等问题,福建安溪县供电公司在国网泉州供电公司的指导下,转变配网工程建设模式,通过市县一体、兵团作战,通过工厂化调试、预制,保障建设周期短、投资成本低、质量和安全性高等优点,推动配网工程施工转型升级。
今年以来,福建安溪县供电公司将拓展机械化作业场景作为配网工程施工转型升级的重要举措,促进配网工程施工提速增效。为突破地形和空间的限制,让山区配网施工可以省时又省力,福建安溪县供电公司应用无人机携牵引绳解决了人力放线“受环境限制,效率低、风险大”的难点,特别对山高林密中的复杂配网工程,有效提升现场安全管控能力,助力配网转型质效双提升。
“此次无人机作业累计完成3.9公里导线放线,并利用无人机对当日工程量进行验收,共节约人力60余人,节约施工作业时间4小时。”该公司运检部副主任林铉凯说道。
据悉,为了加快工程的进度,除了在当天的放线施工中采用无人机进行作业外,该公司还引入了3台10千伏中压车并机发电,减少配变停电105台,确保配网改造和转供保电同步实施,实现用户“零感知”。此次3台10千伏中压车同时投入创造了泉州地区新纪录,标志着该公司中压发电车技术突破和应用拓展再上新台阶,在加速电网建设过程中提升民生用电保障能力。
为缩短现场施工耗时,今年以来,福建安溪县供电公司推动亿兴工程安溪分公司在主业物资仓库边建立工厂预制车间,厂区车间内流程化作业,全面落实三架一头引线在车间批量完成,环网箱、变压器、开关等在车间内完成调试,以便使用时带至现场直接安装,且整体工程施工质量、工艺一次成优。一项项配网工程施工转型升级,机械化、数字化等技术的应用,大幅提升了配网工作的作业效率,为打造坚强可靠智能配电网创造良好环境。
随着预制化、机械化作业场景不断深化,配网施工人员、场地以及装备上也实现了“硬核升级”,成为推进配网施工质效的“加速器”。下一步,福建安溪县供电公司将落地落实省公司“三大三先”蓝图,由“规模速度”向“质量效益”转型升级,以施工机械化转型,加快推进配网提升三年行动,持续提升配网自动化、智能化水平,畅通可靠电能进入千家万户的“最后一公里”,跑出配网施工转型升级“加速度”。(张佳琪)
