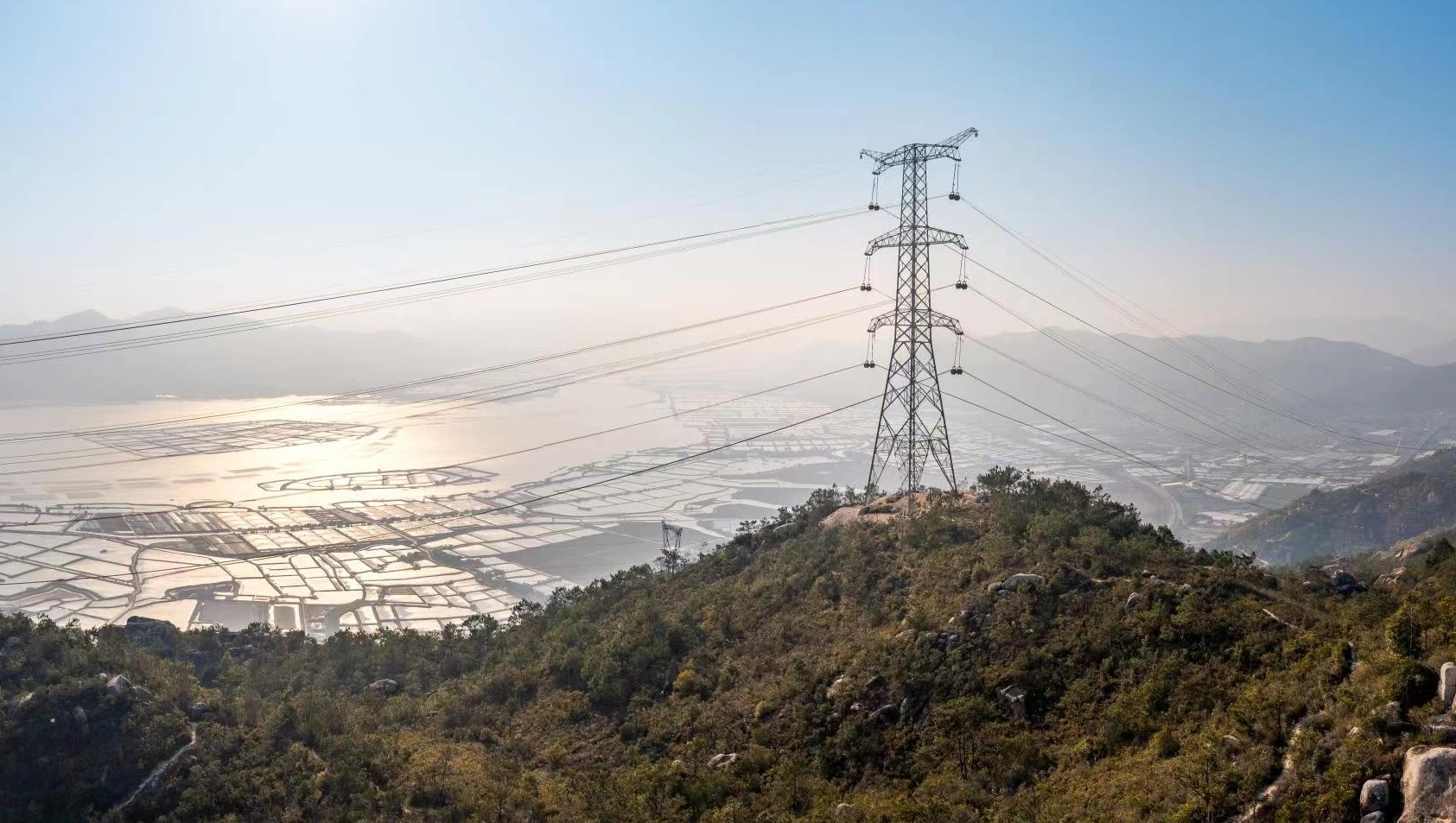

漳州核电五峰线路工程航拍图(何炜 摄)
5月12日,漳州核电500千伏送出工程N41-N52档最后一相导线牵引到位、挂线,工程全线贯通,为6月投产目标迈出了坚实的一步。
漳州核电500千伏送出工程起自云霄漳州核电厂升压站,通过两条同塔双回500千伏线路分别接入东林、五峰两个500千伏变电站,线路总长约143km,新建铁塔315基,混凝土总量超过70000方。工程自2021年11月26日开工以来,历经18个月的艰苦奋斗,克服了施工体量大、地形复杂、物料运输困难、青赔范围广、环境敏感度高、疫情影响等多重难题,终于顺利收官。工程投产后,将满足漳州核电厂1、2号机组的电力送出需求,为福建经济发展提供强劲的绿色能源支撑。
“本工程线路长、体量大,途经多个县区乡镇和国家级自然保护区,环境保护要求高,同时交叉跨越众多,包括3次跨越高速公路、60次77回跨越35千伏以上电力线,还有创下多个国内省内输电线路施工记录的漳江大跨越,这些都对我们的管理、技术、协调能力提出了极高的要求”,工程业主项目经理黄伟源说。
面对种种挑战,工程建设人员不畏艰难,积极协调沿途困难,充分发挥临时党支部的堡垒作用,通过党建联创、党员突击队等方式,逐村逐户化解矛盾;针对山路崎岖运输困难的问题,大范围应用货运索道和轨道运输车技术,有效提高了山地材料运输效率;在环境保护区施工时,既要金山银山,又要绿水青山,成功试点了微型桩基础施工工法,降低了对山区原始地形地貌的破坏面积,提高了成孔效率和施工安全性,并且大幅减少了砍伐量;同时因地制宜地采用岩石锚杆基础,充分利用岩石自身承载力,实现了核电工程建设与自然生态的和谐共生。
目前,胜利就在眼前,漳州核电送出工程项目部将继续保持高标准、严要求的作风,做好调试、消缺、清障等后续工作,确保工程按时投产送电,为福建经济发展贡献电网力量。(朱凌枫 黄熠)
