国网厦门供电公司:“争”出地铁建设加速度
2023-02-08 19:10 新福建 原创

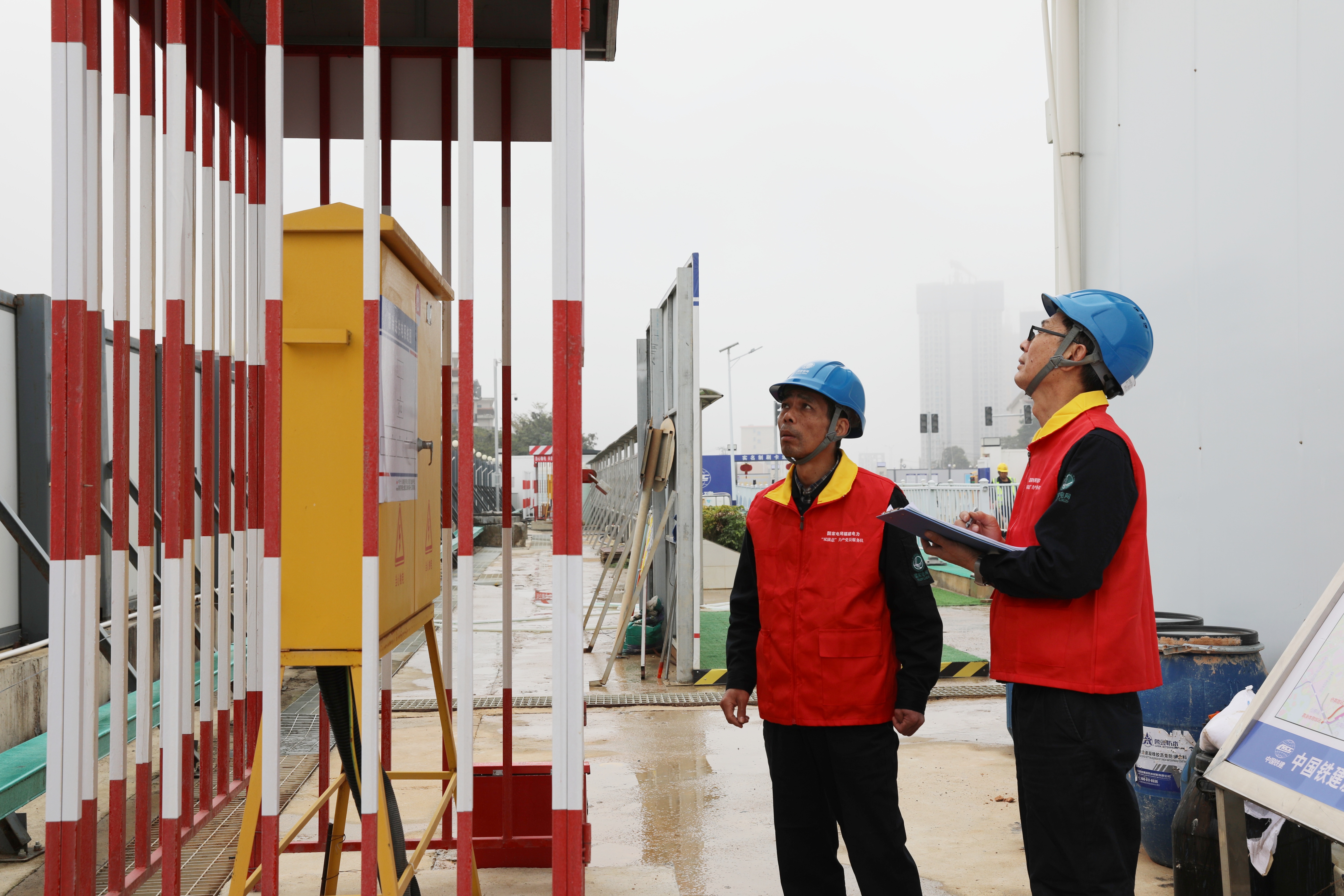

福建日报·新福建客户端2月8日讯(记者 杨珊珊 通讯员 叶成才 徐铭伟)7日,在厦门轨道交通6号线集美至同安段美峰站的工程现场,来自国网厦门供电公司的电力工人正在对项目建设红线范围内的10千伏电力架空线路进行迁改。新建电杆2基、工井2口、新敷设电缆173米……部分工序还采用了“不停电”作业方式。电力线路迁改完成后,将为轨道交通6号线建设提供更安全的净空距离,提升沿线区域的供电可靠性。

“电力迁改时间紧、任务重,是‘牵一发而动全身’的系统工程。接到任务后,我们立即派出党员服务队进行现场联勘,反复优化施工方案,最大限度减少了迁改过程对末端用电客户的影响,并确保以最快速度、最优质量完成迁改,全力‘争’出同安高质量发展的新优势。”厦门供电公司同安客户服务分中心副主任李杨杰介绍道。

作为深入同安城区的首条地铁线路,厦门轨道交通6号线集美至同安段工程全长 30.67 公里,共设 17个站点,南北串联起同翔高新城、同安老城、环东海域美峰片区和集美东部新城的环湾骨架线,构建起“市域半小时交通圈”。其中,同安段沿线涉及11大项电力迁改,是轨道交通6号线最重要也是最复杂的配套工程。为此,厦门供电公司在项目一线持续筑牢红色堡垒,与轨道建设业主方、施工方深化党建联创,紧盯安全生产、工期进度、质量效益,共同建强党员责任区、示范岗,引领带动全员攻坚克难、抢前争先。

厦门轨道建设发展集团有限公司高级工程师朱立锟说:“有了坚强的供电保障,轨道项目建设推进非常顺利,我们特别有信心,确保一季度‘开门稳’、‘开门红’。”

据悉,厦门轨道交通6号线集美至同安段同安一中站现场预计2月25日围护桩全部施工完成,力争今年8月份盾构始发,12月份车站主体结构封顶。截至目前,6号线集同段已经完成新城站、潘涂站等7个站点的临时电力管线迁改,迁改电力线路26条、新敷设电缆3.7公里,所有迁改工作计划于2023年底基本完成。同时,项目涉及的20个施工用电项目已送电17个,为项目如期建成投运奠定了坚实基础。
